Pourquoi le délai de livraison des panneaux sandwich est de 35 à 45 jours

Dec 22, 2025 Laisser un message

Pour la plupart des projets, le délai de livraison des panneaux sandwich est de35 à 45 jours après réception de l'acompte et confirmation des dessins finaux.



C'est parce queles panneaux sandwich sont des produits personnalisés, et le processus de production nécessite suffisamment de temps pour garantir la qualité et la précision.

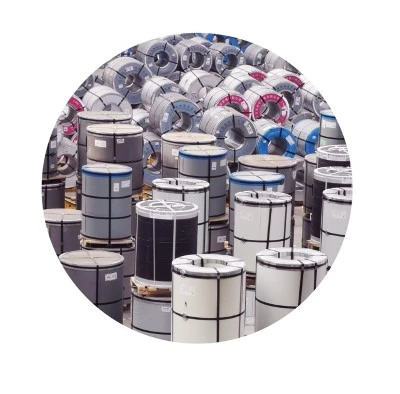

Raw material of sandwich panel

Jour
1-7



Confirmation des matières premières

Nos ingénieurs examinent attentivement les dessins approuvés et le BOQ pour confirmer les quantités exactes de panneaux sandwich et d'accessoires associés.
Cette étape garantit une préparation suffisante de la matière première et évite toute pénurie de panneaux ou d'accessoires dans des couleurs spécifiques lors des étapes ultérieures de production.

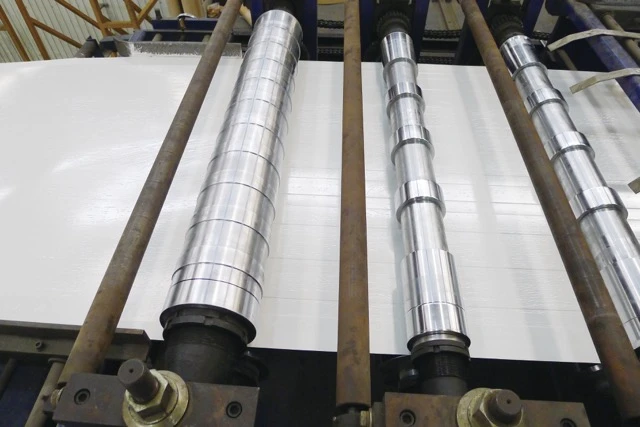

Profile mould

Jour
11-30



Approvisionnement en matières premières et conception/approbation des dessins d’atelier

Les panneaux sandwich sont produits selon les-exigences spécifiques du projet, notamment :
• Épaisseur du panneau
• Épaisseur de la tôle d'acier
•Type de profil
• Sélection de couleurs

Nous utilisons des marques chinoises bien connues de bobines d'acier pré-peint-de-bobines d'acier (Guanzhou) comme matières premières.
Après confirmation de la commande, les bobines d'acier doivent être programmées, préparées et découpées exclusivement pour chaque projet, ce qui nécessite un délai de livraison et ne peut être fournie directement depuis le stock.

Dans le même temps, les dessins d'atelier sont conçus, examinés et confirmés, garantissant ainsi que tous les détails de la production sont parfaitement alignés avant le début de la fabrication.



product line of sandwich panel

Jour
31-40



Préparation de la production, fabrication et contrôle qualité

Étant donné que différents types et profils de panneaux nécessitentdifférents moules, des changements de moules et des ajustements de production sont nécessaires avant la fabrication.

Pendant la fabrication :

Inspection de la première-pièceest effectué

Lors des-inspections de processussont menées pour garantir une qualité constante



⚠️ Attention :

Si une commande comprendtrop de types de panneaux ou de spécifications, ce seraaffecter directement la durée de productionen raison des changements et ajustements fréquents du moule.

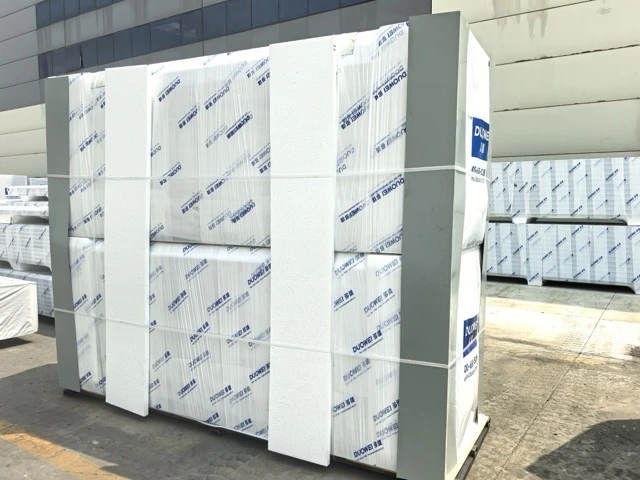

package of sandwich panel

Jour
41-
42



Emballage

L'emballage nécessite2 à 3 jours, notamment pour les projets à l'étranger.

Des solutions d'emballage personnalisées sont appliquées à :

Protégez les panneaux pendant le transport de conteneurs-sur de longues distances

Améliorer l'efficacité du déchargement



✅ Pourquoi cette chronologie est importante



Ce calendrier structuré garantitqualité stable, quantités précises et déchargement fluide sur-site.

LeDélai de 35 à 45 joursest un processus soigneusement géré - et non un retard - conçu pour réduire les risques et fournir des performances de projet fiables.
